空調機在制冷運行時,空氣中的水蒸氣在蒸發器表面遇冷凝結成冷凝水,這些冷凝水需通過安裝冷凝水管來排放。冷凝水管規范安裝,才能確保排水順暢。
工程施工中,常用PVC-U排水管、PVC-U給水管、鍍鋅鋼管做冷凝水管,不可用PVC電工線管、塑料軟管代替。
可根據管外壁上標注的品牌、名稱、規格、厚度來初步判定所選的管材是否符合設計要求。
1、室內機有排水提升泵的接管安裝
①、用軟管連接室內機排水口,軟管水平安裝,長度≤300mm;軟管兩端用卡箍卡緊密封,不能用膠水密封。

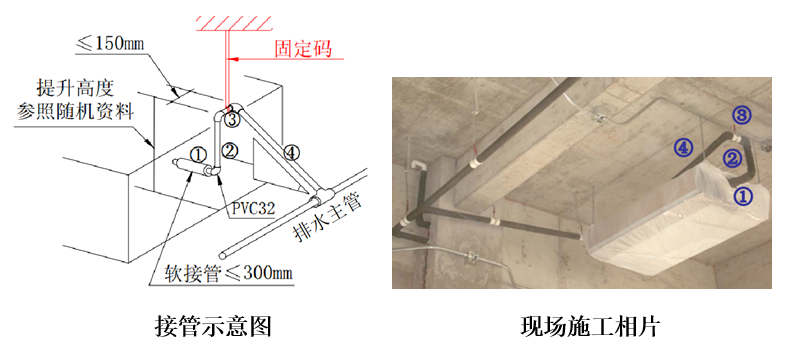

②、排水提升管,垂直安裝,提升高度在廠家相應機型的技術要求范圍內。
③、提升的橫管段長度應≤150mm,且應設支吊架固定。
A、用軟管連接室內機排水口,軟管水平安裝,長度≤300mm。

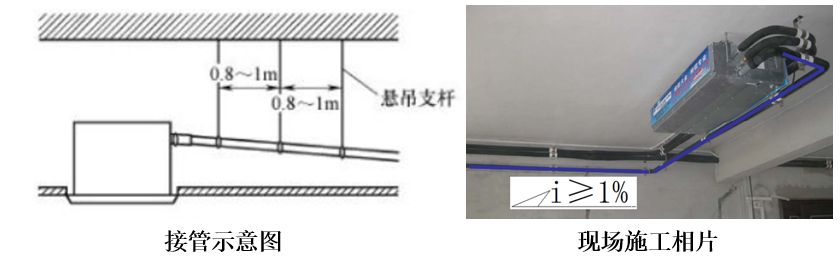

B、冷凝排水管向下傾斜安裝,其坡度不小于1/100。
C、固定PVC排水管的支吊架間距為0.8~1米/個。
3、高靜壓室內機自然排水的接管安裝

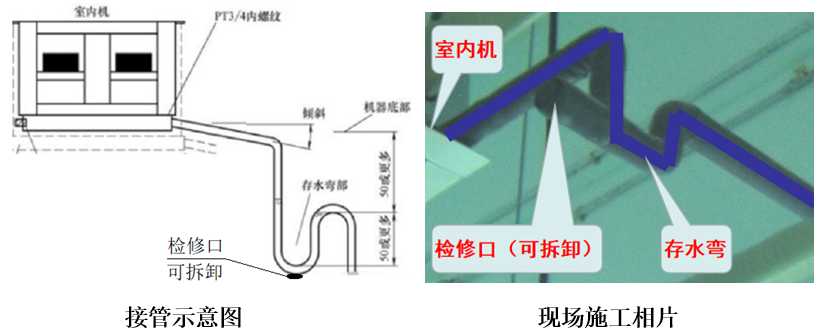

A、高靜壓室內機的排水必須要做存水彎,水封高度應大于25mm,避免運行時接水盤形成負壓導致排水不暢或吹水出出風口的現象出現。
B、存水彎處應設可拆卸的檢修口/清潔口。

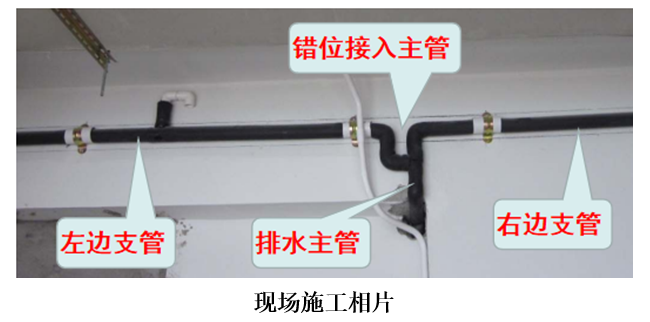

4、兩邊分支管匯流時應錯位接入主管

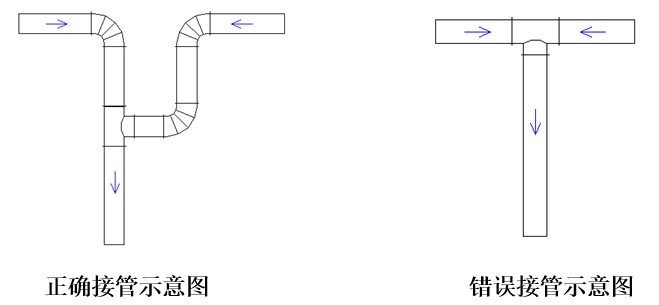

正確的做法,不會造成任一支路出現倒坡現象,且兩條支管坡度可靈活獨立調節;而錯誤的做法,會干擾排水,水流會從水量大的支管一側沖向水量小的支管一側,造成水量小的支管排水出現倒坡現象。
5、兩條及兩條以上的水平管應以一定的落差接入立管

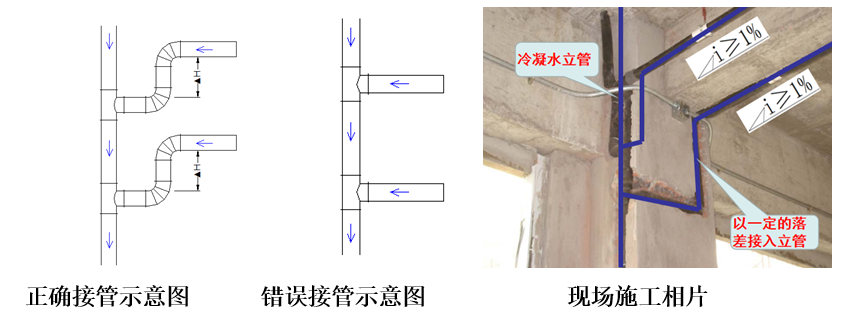

水平管接入立管,應以一定的落差接入,避免因立管排水不及時而倒流入水平管的情況發生。

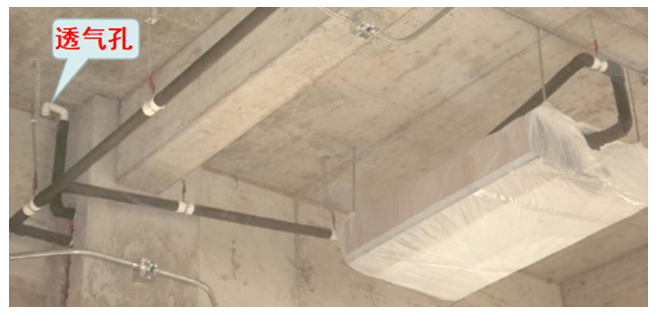

集中冷凝水排水系統,水平管每6米應安裝1個透氣孔;特別是當達不到設計要求所需的排水坡度時,更加需要設透氣孔,不然容易被氣壓堵住,造成排水不暢,空調系統漏水的情況。
透氣孔設在排水管最高點,且透氣口需安裝防塵帽或安裝一個朝下的彎頭,以免上方的污物掉入管內。
A、冷凝水管不得接入污水管中,避免臭氣通過冷凝水管傳入室內。
B、冷凝水管不得接入雨水管中,避免雨水倒灌從冷凝水管進入室內。
C、室內埋墻、埋地的冷凝水管,也需要保溫,避免墻/地面出現結露現象。
D、管道穿越墻體或樓板處應設鋼套管,管道接口不得置于套管內,套管與管道之間的縫隙用不燃材料封堵。
